在我们日常装修过程中,泥作是极为重要环节,如果出现问题,我们的生活工作将会受到极大的影响,KD设计高端系列有着一套合格的泥作施工体系,将为客户带来更好的生活体验。
PREFACE
KD有话说
正所谓“家装要舒心,成败在施工”。施工的好坏决定了筑家的质量,也直接影响了业主的居住体验。如果不去重视每一个施工细节,后期若出现隐患问题将是无可挽回,而我们要做的是在问题出现前先杜绝它发生!在工地规范上,KD室内设计事务所秉承施工高标准,方能做到规范施工,充分保障业主权益。
-工地信息-
Site information
工地名称:龙湖九里晴川【第伍套】揽境
楼盘地址:重庆渝北区
项目面积:180㎡
施工机构:KD室内设计事务所/恺邸装饰
施工阶段:泥作工艺
以下图片均来自KD工程部
盗图必究
-工地展示-
Site exhibition
本套案例为一套位于渝北区龙湖九里晴川揽境的大平层,设计师打破了传统墙体的束缚,营造了一种通透自由的生活氛围,以朴质高级焦糖色的室内格调为气质,通过完美的比例与极简的设计,展现了一个安静、永恒的艺术之家。
泥作工程是家庭装修中比较重要的一个环节,不光关系到整个房屋装修的内在品质,还影响着整体格局。墙砖的铺贴则直接关系到厨房、卫生间这些高频使用区域最终的饰面效果以及安全。

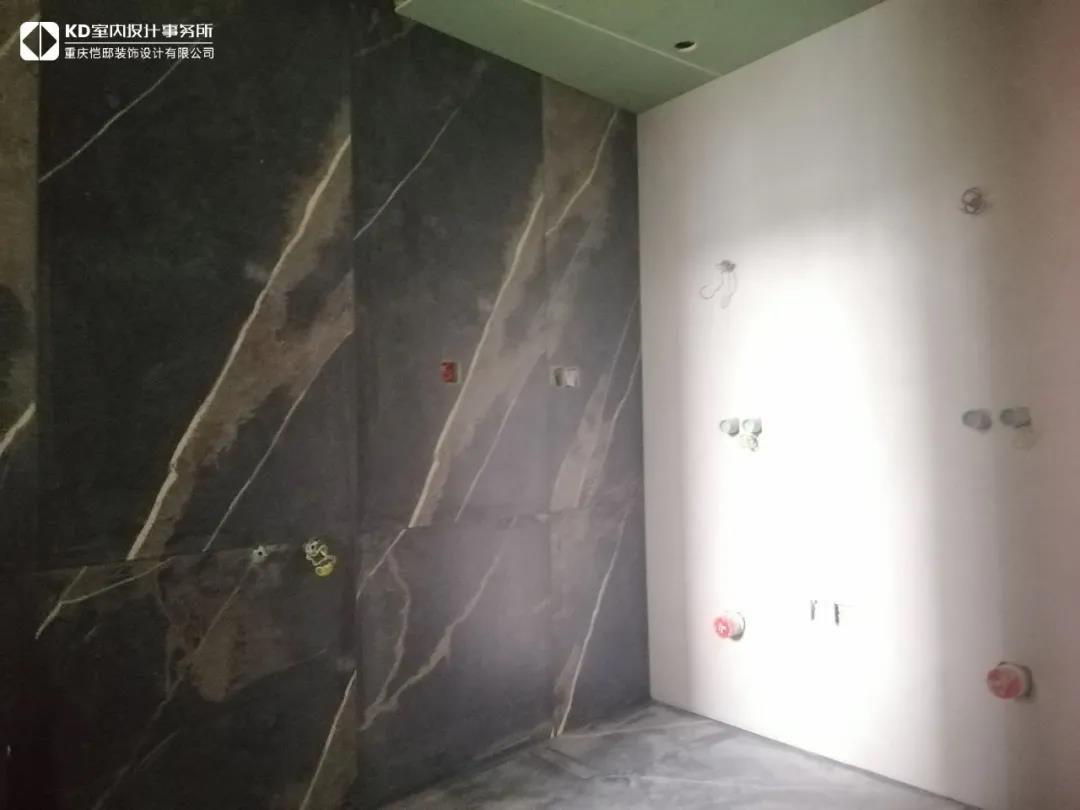

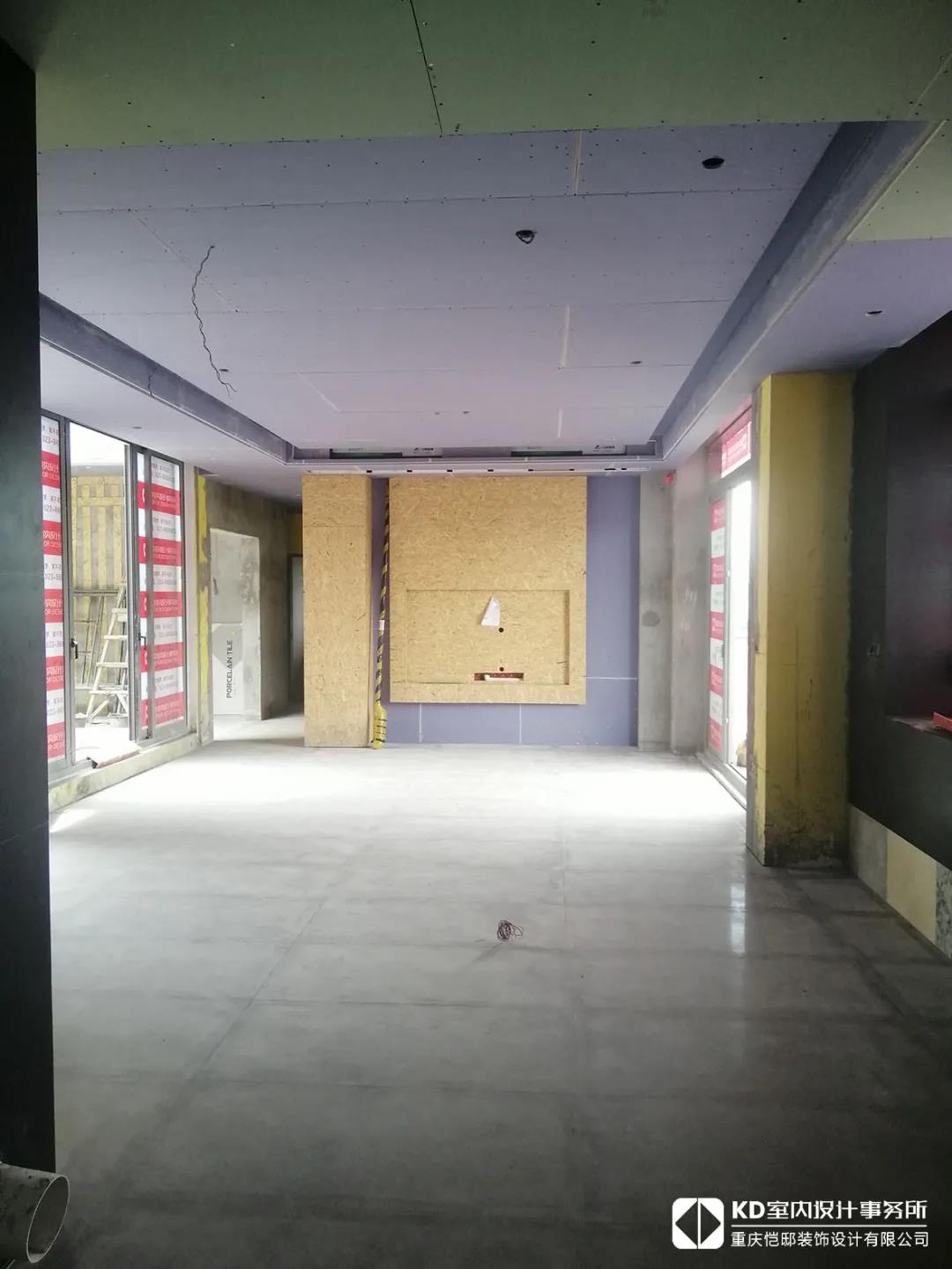

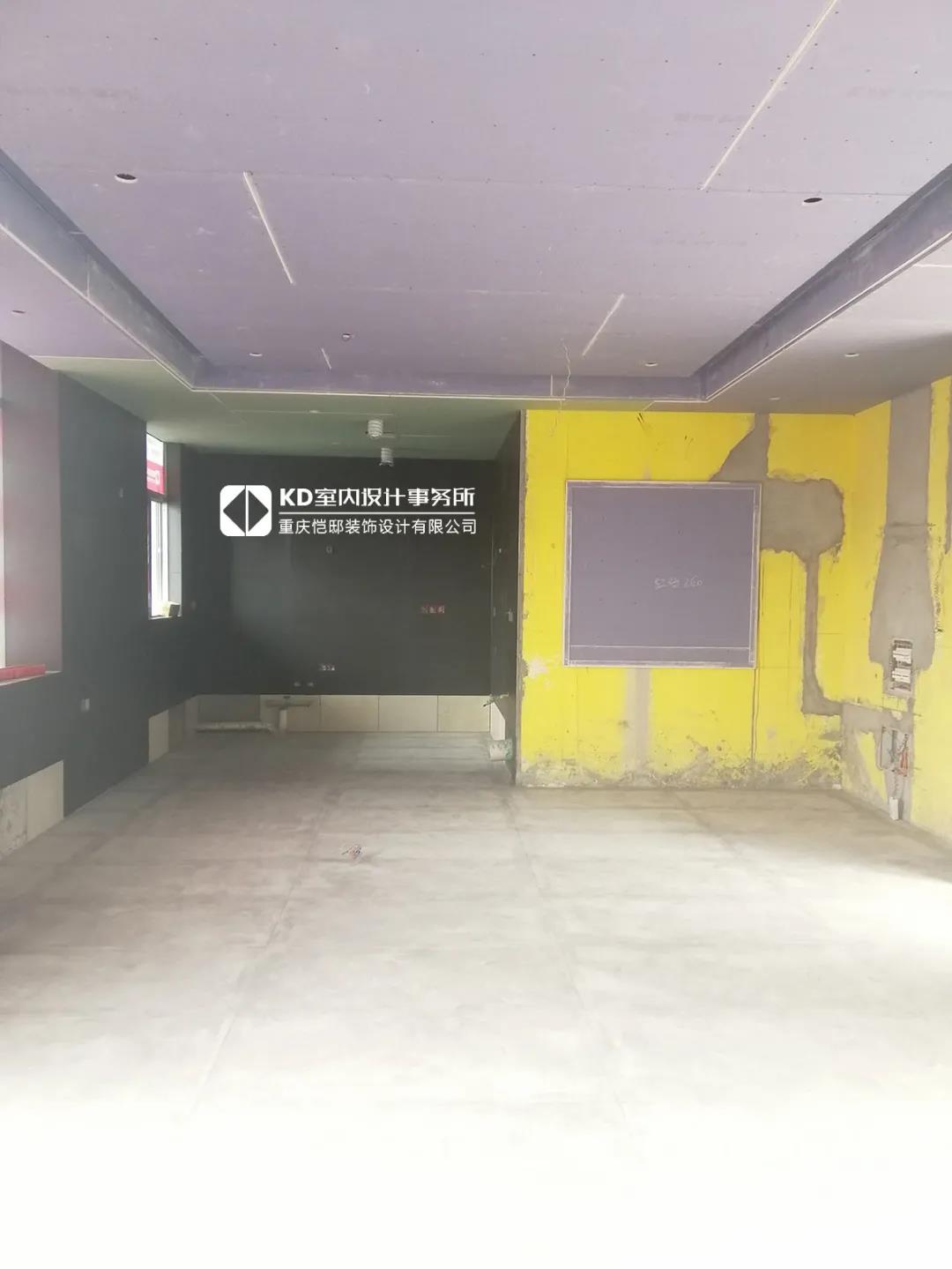

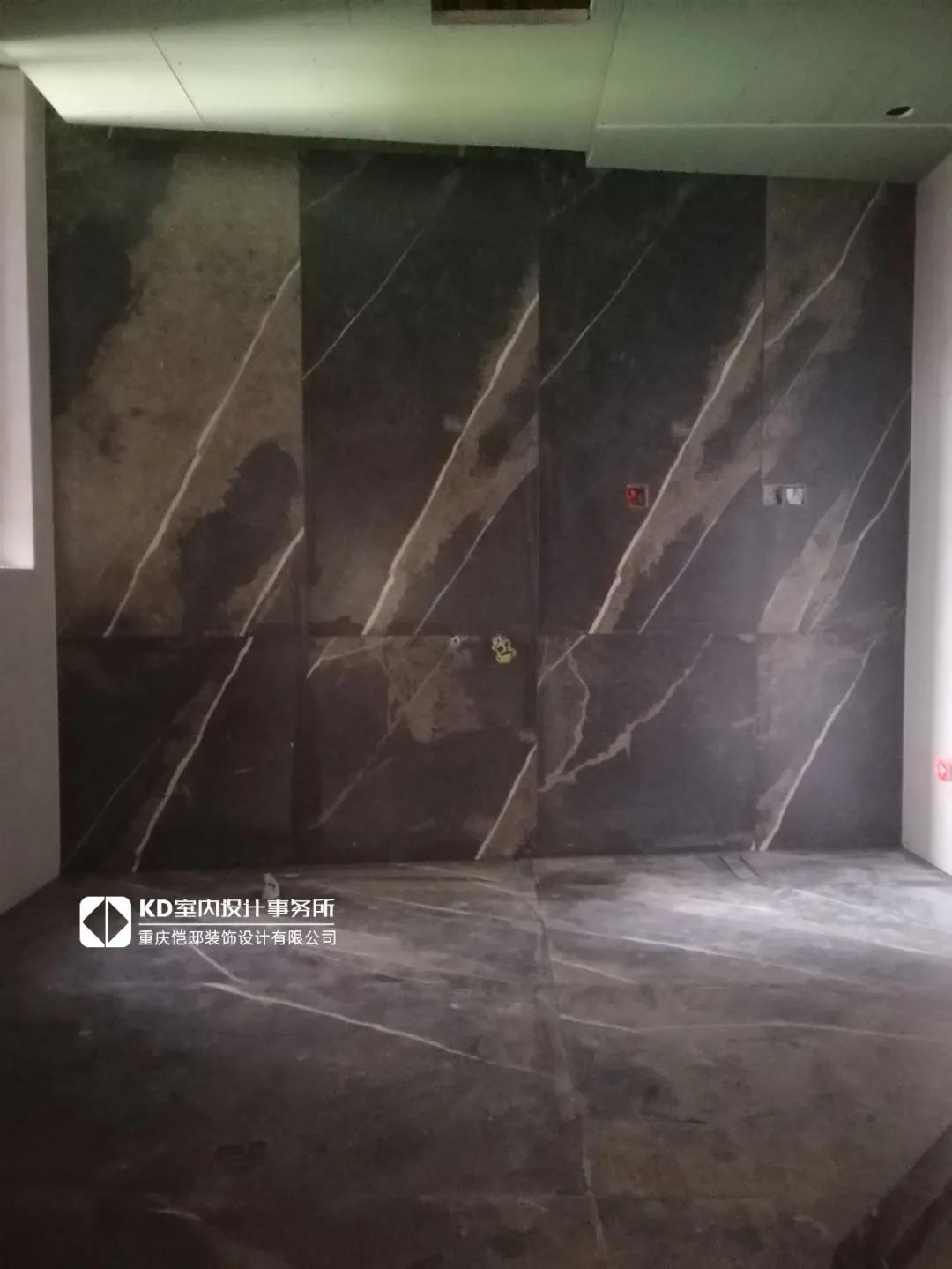

主卫生间、次卫生间、厨房等区域墙砖地砖已完工。

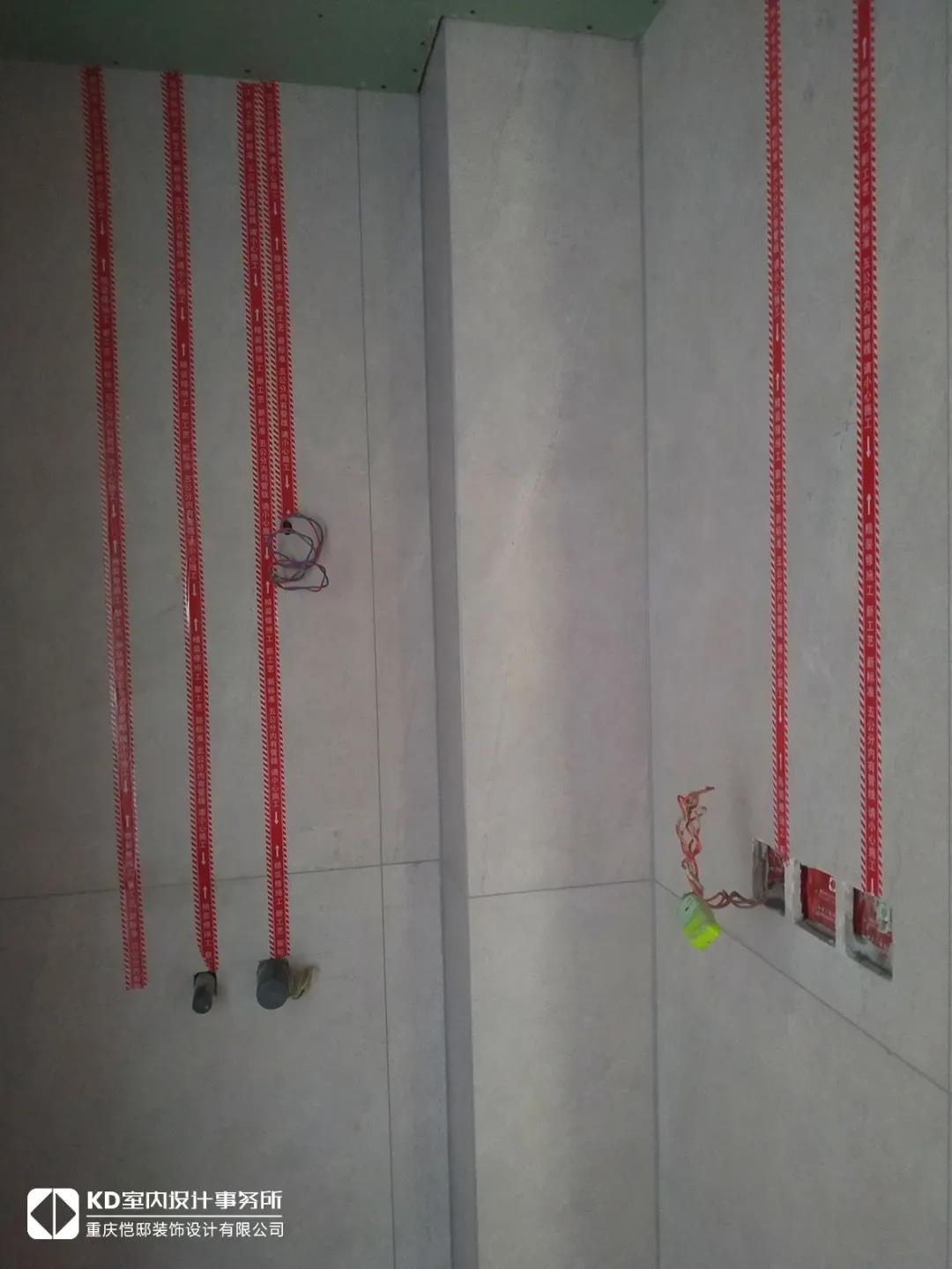

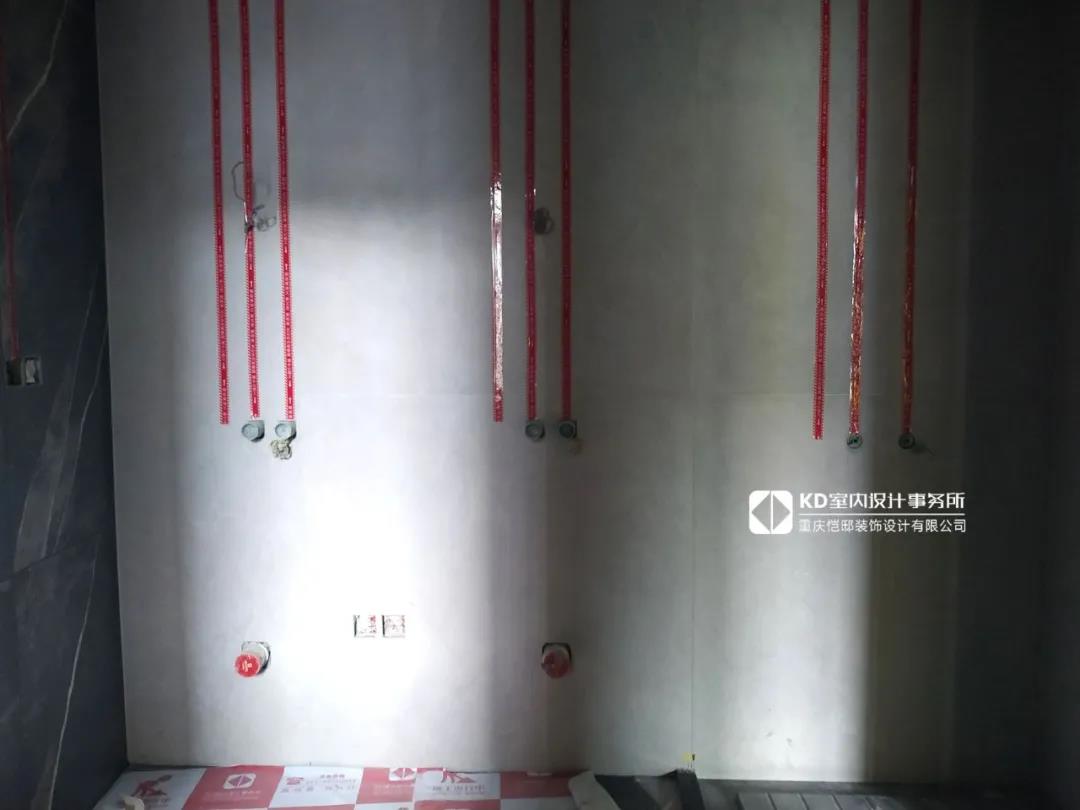

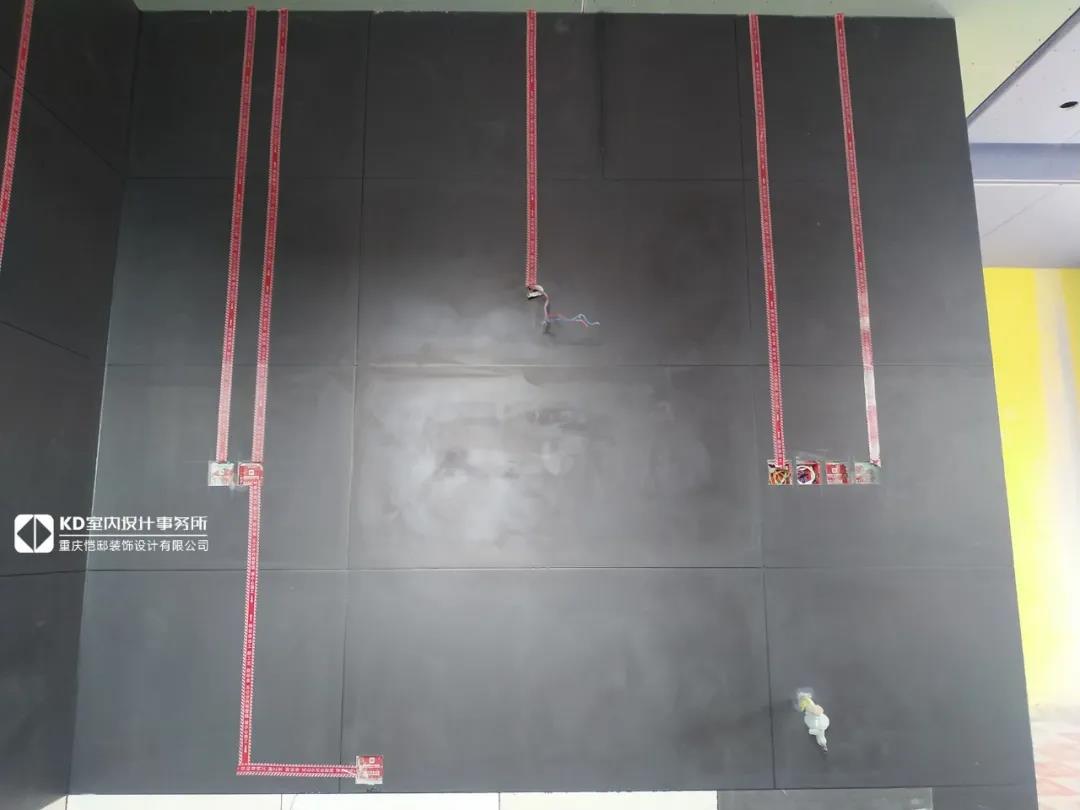

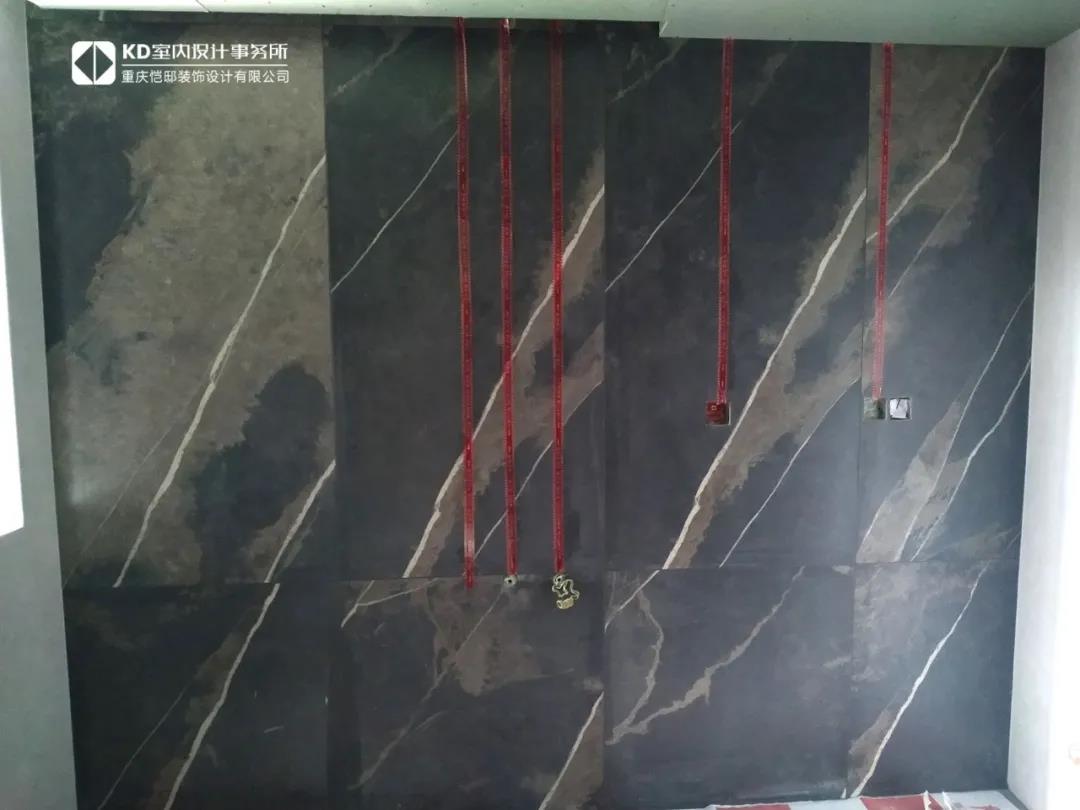

隐蔽线管标识,防止在安装电器或者挂件等时候,会破坏隐藏在墙体里的线路。

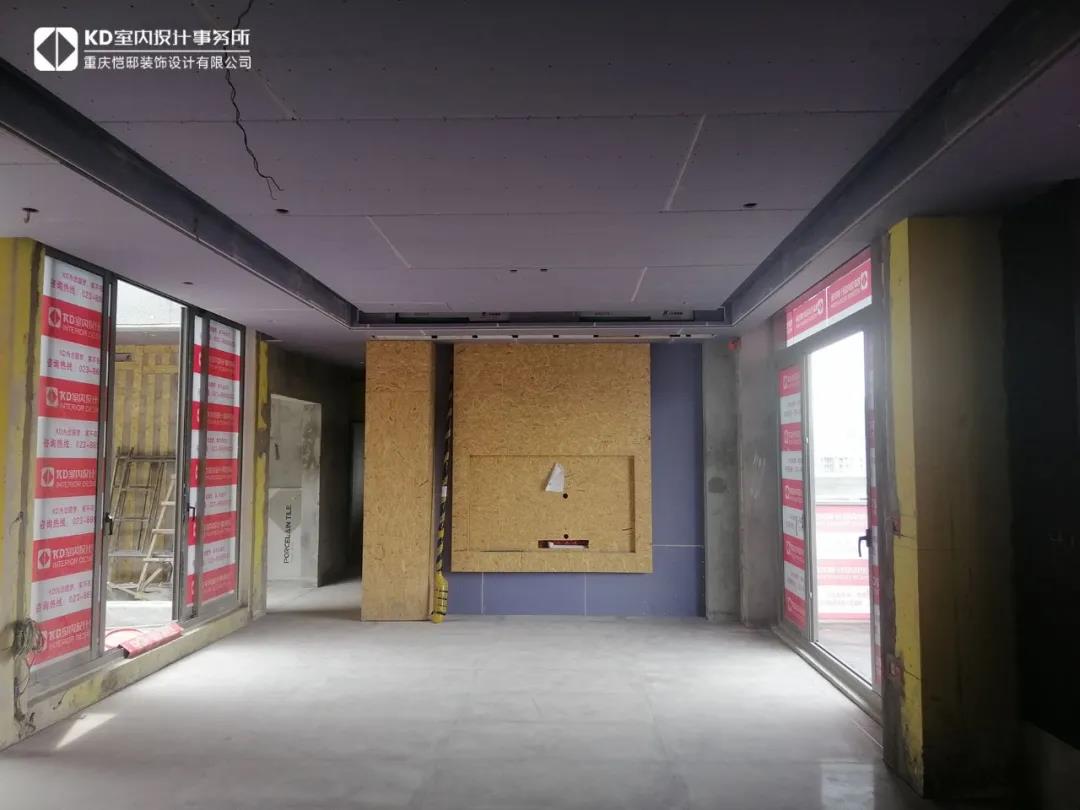

对已经贴好的地面瓷砖进行保护,避免施工过程中造成刮花或空鼓等不必要的麻烦。

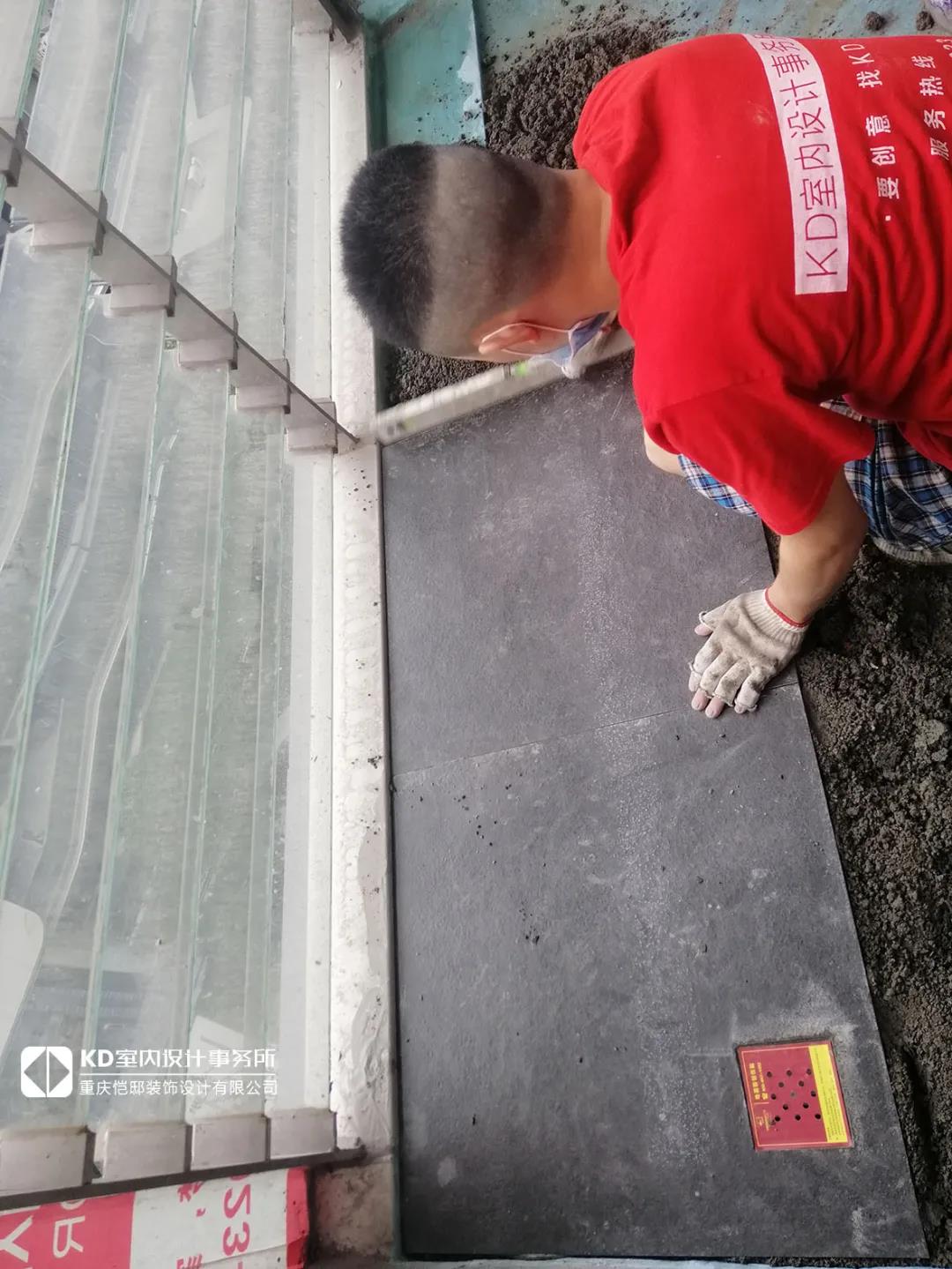

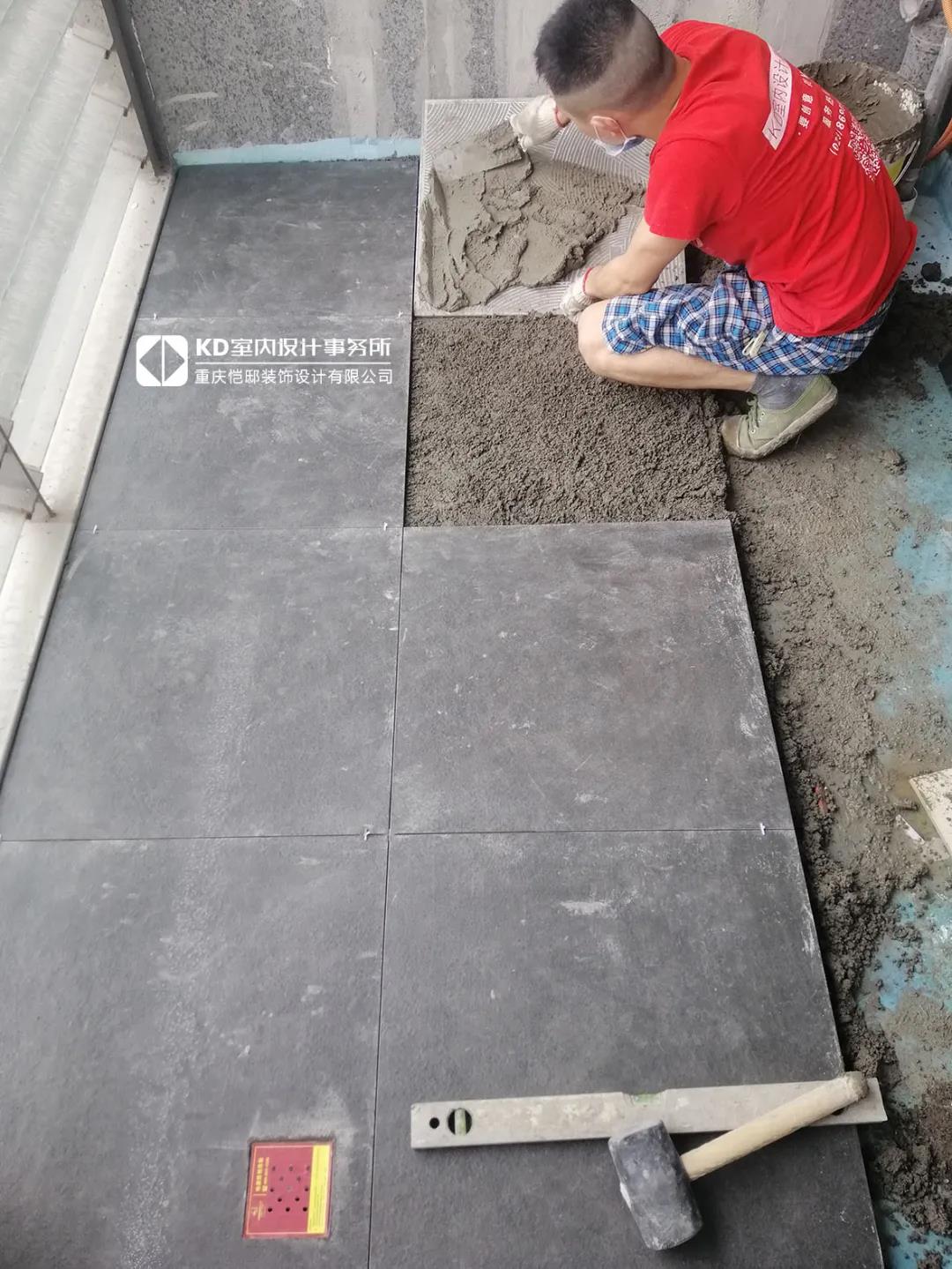

客厅地砖已完工,无论是地砖还是墙砖,都需要达到水平度和纵向、横向直线度。

景观阳台地砖铺贴完毕。

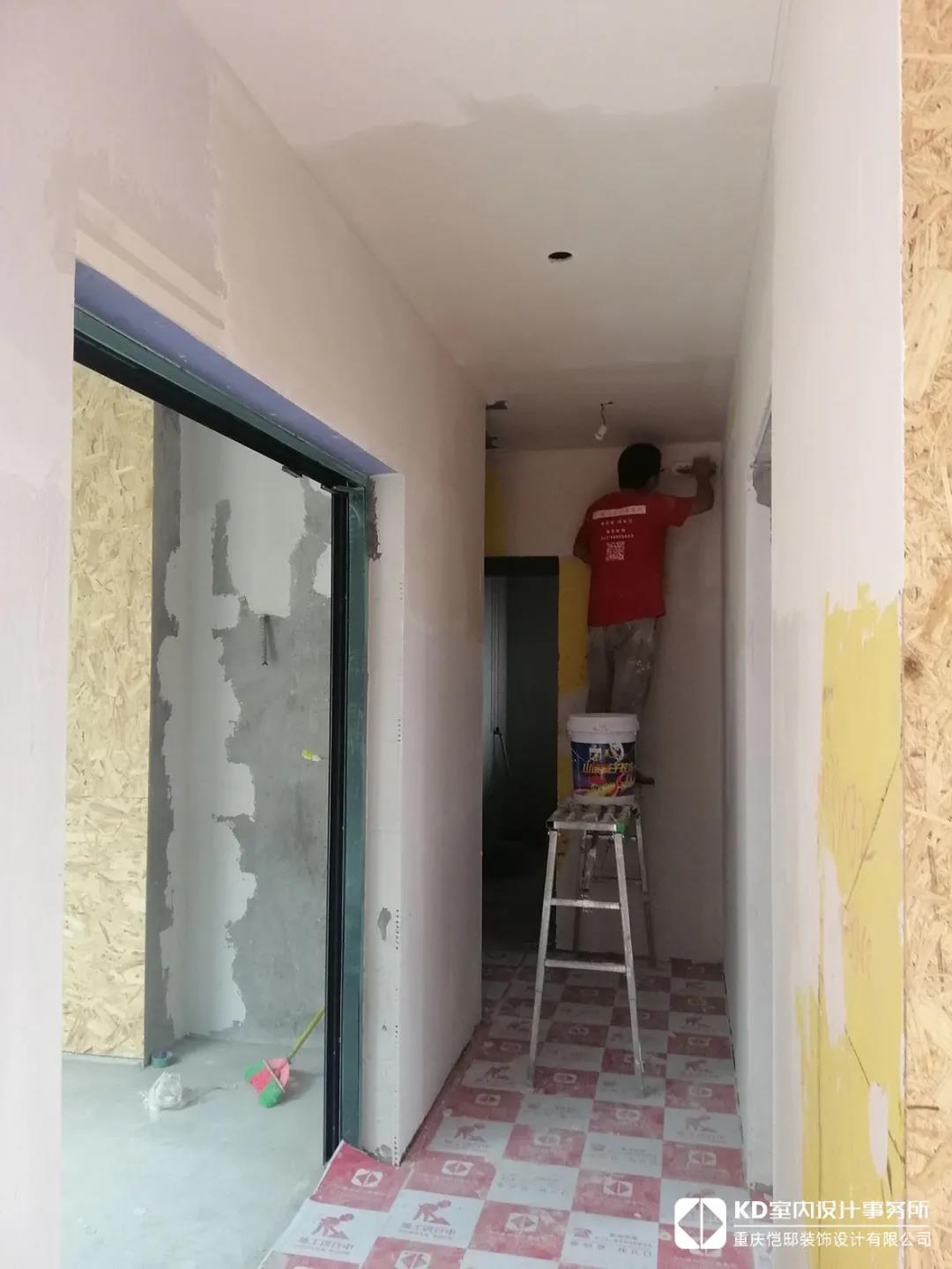

石膏板接缝处理,阴阳角用专门阴阳角条,墙面满挂网格布,防止墙面的黏合不牢固,有可能在日后开裂。
-施工要点-
Main points
#泥作
1.泥工铺贴主要工具:泥工专用墙地红外线,拌灰器,电动振动器,找平器或找平卡,切割机,灰刀,专用齿刀;
2.铺贴前对卫生间冷热出水龙头进行固定,先用红外线校平后固定,保证铺贴后墙砖表面与水龙头口平齐,误差不大于2毫米。铺贴前,对线槽敷槽后,施工墙面防水,按公司要求施工2遍,防水施工好,验收后进行墙砖地砖铺贴;
3.根据现在客户购买墙砖要求,对墙砖进行背胶处理,建议购买品牌背胶。对墙面和砖背面涂刷专用胶;
4.卫生间或厨房冷热水龙头使用专门开孔器开孔。保证后期洁具龙头安装美观;
5.厨房或卫生间门口处,用回形防水槽处理。对墙面阴角和下水管边用水泥砂浆半圆弧度进行处理后施工防水,防止后期渗漏;
6.厨房和卫生间地砖铺贴前,用地面防水闭水实验验收,闭水时间不低于48小时;
7.铺贴完成后,对隐蔽水电线路进行标识,用公司专用胶带粘贴于砖表面,对地面排水口用下水保护盖进行保护,地面砖用专用地膜保护;
8.墙地砖铺贴完毕后,从表面平整、阳角方正、接缝高低、接缝平直、留缝宽度、砖缝填充、铺砖空鼓、卫生间地漏下水、非整砖数量、非整砖宽度、砖效果等方面进行验收。
· END ·
